Pilotní kontrolní seznam elektronických policových štítků: 12 klíčových ukazatelů výkonu před zřetězením-širokého zavedení

Jul 13, 2026

Leave a message

Pilot elektronického regálového štítku by měl prokázat, že kompletní operační systém funguje v reálném obchodě. Štítek, který obdrží jednu úspěšnou aktualizaci ceny během demonstrace dodavatele, ještě neověřil produktová data, systémovou integraci, bezdrátové pokrytí, montáž na police, pracovní postupy zaměstnanců, zpracování výjimek nebo finanční dopad.

Retail operations and IT teams validating electronic shelf labels during a supermarket pilot

Užitečný pilotní projekt proto začíná obchodním rozhodnutím: může navrhovanéřešení elektronických regálových štítkůdodávat přesné informace o regálech, zotavovat se z normálních poruch, redukovat síťovou provozní práci a škálovat bez zavádění nepřijatelných rizik?

Rychlá odpověď:Před instalací definujte rozhodnutí o zavedení, shromážděte základ pro aktuální proces papírových{0}}štítků, otestujte podmínky reprezentativní prodejny, změřte níže uvedených 12 klíčových ukazatelů výkonu, spusťte scénáře řízeného selhání a aplikujte předem určená pravidla spuštění, revize nebo zastavení. Prahové hodnoty v této příručce jsou ilustrativní příklady, nikoli univerzální průmyslové standardy.



Jak používat tento pilotní kontrolní seznam elektronických policových štítků

Tento kontrolní seznam je určen pro maloobchodní operace, IT, merchandising, finance, správu obchodů a týmy zásobování. Pokrývá celou cestu od systému cenového zdroje až po fyzický regál a odděluje technický výkon od provozní hodnoty.

Nahraďte každý ilustrativní práh hodnotou schválenou prodejcem. Konečná kritéria by měla odrážet platná pravidla pro stanovování cen, interní dohody o{1}}úrovni služeb, historický výkon, obchodní riziko, formát obchodu, frekvenci propagace a smluvní závazky dodavatele.

Než pilot začne, dohodněte se na čtyřech bodech:

  • Rozhodnutí, které musí pilot podporovat;
  • Důkazy potřebné k přijetí tohoto rozhodnutí;
  • Osoba odpovědná za každý KPI;
  • Podmínky, které automaticky brání zavedení.



Electronic Shelf Label Pilot KPI Scorecard

Následující výsledkovou listinu lze zkopírovat do projektového sešitu. Vzorové prahové hodnoty jsou záměrně konzervativní a měly by být upraveny, nikoli automaticky přijímány.

KPI Vzorec nebo metoda vykazování Primární zdroj dat Ilustrativní kritérium přijetí Příklad Hmotnost
1. Míra přesnosti ceny Správné auditované displeje ÷ celkový počet auditovaných zobrazení × 100 % Soubor cen POS nebo ERP, záznam auditu ESL, plán propagace Žádný nevyřešený kritický cenový nesoulad; kvantitativní cíl schválený před testováním 20%
2. Úspěšnost prvního-pokusu o aktualizaci Štítky byly správně aktualizovány při prvním přenosu ÷ pokusy o aktualizaci × 100 % Protokol událostí platformy ESL Příklad: alespoň 99,5 %, přičemž žádné oddělení není pod jeho schválenou úrovní 8%
3. End-to{2}}ukončí čas dokončení aktualizace Nahlásit medián a P95 od vydání zdrojového-systému do potvrzeného zobrazení na poličce Časové razítko POS nebo ERP, protokol middlewaru, protokol potvrzení ESL P95 splňuje dohodnutou jednotlivou-položku a dávku-aktualizace SLA 7%
4. Failed-Update Detection Time Časové razítko výstrahy mínus časové razítko skutečné poruchy; medián zprávy a P95 Protokoly monitorování brány, sítě a ESL Příklad: Detekce P95 do 5 minut pro monitorované poruchy 7%
5. Doba rozlišení výjimky Ověřené časové razítko uzavření mínus časové razítko otevření incidentu; hlášení podle typu incidentu Help desk, obchod log, ESL platforma Příklad: medián obchodu-vyřešitelný incident uzavřen do 15 minut 6%
6. Čistá úspora práce Základní pracovní doba-štítku minus doba provozu, výjimek a údržby ESL Časová studie, rozvrh práce, deník výdejů Pozitivní čisté úspory a žádná materiální neplánovaná pracovní zátěž 10%
7. Úspěšnost integračních transakcí Platné transakce dokončené bez ruční opravy ÷ platné transakce odeslané × 100 % API, middleware, POS, ERP a protokoly ESL Příklad: alespoň 99,9 %, s nulovou tichou ztrátou dat 12%
8. Přesnost vazby-pro{2}}označení produktu Správné vazby-umístění-štítku produktu ÷ auditované vazby × 100 % Závazná aplikace, planogram, produktový kmen, fyzický audit Žádná nesprávná vazba ovlivňující zobrazenou cenu 10%
9. Čitelnost displeje a úspěšnost úlohy šablony Správně dokončené čtenářské úlohy ÷ počet pokusů o úlohy × 100 % Pozorované úkoly nakupujících a zaměstnanců, testy skenování Příklad: alespoň 95% úspěšnost úkolu a žádné nečitelné povinné pole 5%
10. Rychlost montáže Incidenty související s montáží ÷ nainstalované štítky × 100 % za pilotní období Uložte protokol incidentů, fyzická kontrola Příklad: pod 0,5 %, bez opakujícího se{1}}specifického selhání příslušenství 5%
11. Míra plnění úkolů zaměstnanci Správné úkoly dokončené bez pomoci ÷ přidělené úkoly × 100 % Hodnocení školení a sledované úkoly Příklad: minimálně 90 % po normálním tréninku 5%
12. Odchylka obchodního případu Skutečný ověřený přínos mínus předpokládaný přínos vydělený předpokládaným přínosem Finanční model a pilotní měření Příklad: výsledek v rozmezí plus minus 20 % schválených předpokladů 5%

Electronic shelf label pilot KPI framework covering accuracy reliability integration operations and business impact

Vážené skóre pomáhá týmům porovnávat výsledky, ale nesmí přepsat kritická selhání. Nesprávná skladová cena, tichá ztráta cenových transakcí, nekontrolovaný přístup k platformě pro správu nebo neschopnost detekovat neúspěšné aktualizace mohou zablokovat zavedení, i když je celkové skóre vysoké.



Krok 1: Definujte rozhodnutí o zavedení před výběrem pilotní oblasti

Napište jedno rozhodnutí, které vysvětluje, co pilot povolí. Například:

Pilotní projekt určí, zda navrhovaný systém ESL dokáže udržovat řízenou{0}}přesnost cen, zpracovávat plánované promo akce, integrovat se se současným prostředím POS a ERP, podporovat běžné výjimky prodejen a poskytovat dostatek ověřených provozních výhod, které ospravedlňují zavedení do další skupiny prodejen.

Toto tvrzení je silnější než „vyzkoušejte, zda elektronické štítky na police fungují“. Nutí tým definovat kompletní hranici systému. Týmy, které potřebují technický přehled před stanovením hranice, mohou nejprve zkontrolovatjak fungují elektronické štítky na police, včetně vztahu mezi softwarem pro správu, bránami, štítky a backendovými systémy.

Rozhodnutí by mělo obsahovat:

  • Zahrnuty typy obchodů a oddělení;
  • Zahrnuty jsou cenové, propagační, inventarizační a plánogramové pracovní postupy;
  • Systémy a rozhraní, které musí být testovány;
  • Datum zahájení, trvání a propagační cykly pilotního projektu;
  • Role, které schvalují technické, provozní a finanční výsledky;
  • Kritické podmínky, které vyžadují zastavení nebo opakování testu.



Krok 2: Vyberte reprezentativní rozsah pilota

Nejjednodušší uličkou je málokdy nejinformativnější pilot. Rozsah by měl obsahovat podmínky, které mohou během expanze selhat, nejen podmínky, díky kterým bude ukázka vypadat čistě.

Zahrňte záměrnou kombinaci:

  • změny cen s vysokou-a nízkou{1}}frekvencí;
  • Pravidelné ceny, plánované promoakce, slevy a zrušení promoakcí;
  • Standardní policové kolejnice, kolíkové háky, drátěné koše, skleněné police, koncovky a chlazené příslušenství;
  • Vysoké, nízké a zablokované police;
  • Oblasti v blízkosti chlazení, konstrukčních sloupů, skladů nebo jiných bezdrátových systémů;
  • Různé velikosti štítků a šablony zobrazení;
  • Více směn zaměstnanců a běžná doplňovací činnost.

Pro projekt s potravinami platí stávající průvodcenasazení elektronických cenovek supermarketůmůže pomoci identifikovat oddělení a pracovní postupy, které si zaslouží pilotní pokrytí. Fyzický plán by měl také následovatprůvodce instalací elektronického štítku na policetakže umístění brány, kompatibilita montáže a kontroly pokrytí jsou dokumentovány spíše než improvizované.

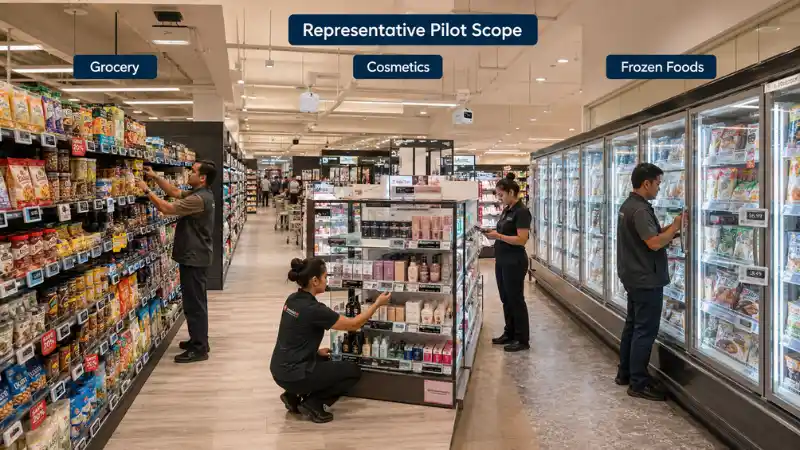

Representative ESL pilot scope across grocery cosmetics and frozen food departments

Ilustrativní pilotní design

Následující příklad je plánovací model, nikoli univerzální doporučení:

  • Jedna reprezentativní prodejna;
  • Tři oddělení s odlišným vybavením a cenovými vzory;
  • Přibližně 1 500 štítků alespoň ve třech velikostech;
  • Šest týdnů provozu;
  • Dva kompletní cykly zahájení-a{1}}promoakce;
  • Testy pokrytí v chlazení, uzávěry, rohy a nízké police;
  • Běžná činnost ve třech směnách zaměstnanců;
  • Jedno řízené přerušení integrace a jedno přerušení brány;
  • Týdenní fyzické audity plus analýza{0}}protokolů událostí.

Řetězec s materiálně odlišnými formáty obchodů může potřebovat více než jeden pilotní archetyp. Kompaktní samoobsluha, velký supermarket a sklad-můžou mít různá rizika pokrytí, montáže, pracovního postupu a{2}}objemu aktualizací.



Krok 3: Stanovte základní-základ štítku

Pilot nemůže prokázat úspory, pokud aktuální proces nebyl změřen. Před instalací si zaznamenejte kompletní pracovní zátěž papírových-štítků, včetně přípravy a přepracování, nikoli pouze čas strávený připevňováním štítků.

Základní linie by měla zachytit:

  • Změny cen a propagace za týden;
  • Čas strávený tiskem, tříděním, chůzí, výměnou, ověřováním a opravou štítků;
  • Náklady na papír, toner, tiskárnu, likvidaci a skladování;
  • Chybějící, opožděné, duplicitní nebo nesprávné štítky;
  • spory ohledně pokladny nebo zjištění auditu související s-cenovými rozdíly;
  • zpoždění spuštění a zrušení propagace;
  • Čas strávený cenovými audity a následnými{0}}výjimkami.

Pro základní a pilotní měření použijte stejná oddělení a srovnatelná provozní období. Článek srovnáváelektronické regálové štítky versus papírové štítkyposkytuje užitečné kategorie, ale obchodní případ by měl používat vlastní časové studie a údaje o nákladech prodejce.



Krok 4: Vytvořte obhajitelný plán auditu a vzorkování

Nenechte dodavatele vybrat pouze štítky, které budou auditovány. Před shromážděním prvního výsledku definujte základní soubor, vzorek, načasování a klasifikaci selhání.

Pro kritické události použijte úplné ověření

Některé události by měly být kontrolovány u celé postižené populace, kdykoli je to technicky možné:

  • Aktivace velké propagace;
  • vypršení platnosti promo akce a vrácení ceny;
  • Nouzová oprava ceny;
  • Obnova systému po výpadku integrace;
  • Změny šablony ovlivňující povinná pole ceny.

Použijte stratifikované vzorkování pro rutinní audity

Pro rutinní audity regálů rozdělte populaci do smysluplných skupin před výběrem náhodných štítků. Užitečné vrstvy zahrnují oddělení, typ příslušenství, velikost štítku, bezdrátovou zónu, typ aktualizace, stav povýšení, výšku police a směnu zaměstnance.

Kvalitní tým, který chce formální{0}}rámec vzorkování atributů, může zkontrolovatISO 2859-1:2026 postupy vzorkování pro kontrolu podle atributů. Tento standard není specifickým požadavkem ESL-a plán vzorkování musí být stále přizpůsoben cenovému riziku, právním závazkům a toleranci prodejce vůči chybám.

Samostatná kritická, závažná a menší selhání

Závažnost Příklad Doporučená léčba
Kritické Špatná prodejní cena, ztráta tiché transakce, neoprávněná změna ceny, neúspěšné zrušení propagace Okamžité omezení; může automaticky zablokovat zavádění
Hlavní Opakované selhání pokrytí, nesprávná vazba produktu bez dopadu na cenu, nevyřešené zpoždění šarže Opravte hlavní příčinu a znovu otestujte postižené stavy
Menší Problém s kosmetickým zarovnáním, nekritické rozmístění šablony, izolované nastavení držáku Sledujte trend a opravte je před rozšířením tam, kde je to praktické

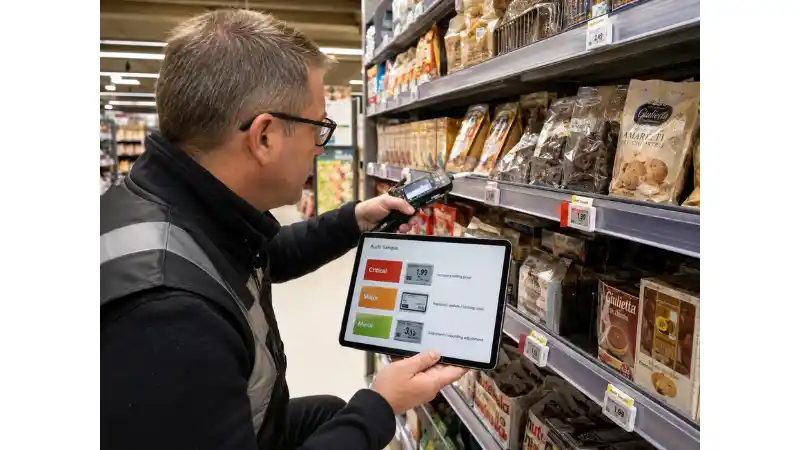

Retail auditor checking electronic shelf labels and classifying critical major and minor pilot failures



12 pilotních klíčových ukazatelů výkonu elektronických regálových štítků

1. Míra přesnosti ceny

Přesnost ceny porovnává zobrazení na poličce se schváleným zdrojovým záznamem. Auditujte kompletní záznam, který je důležitý pro zákazníka a prodejce, nejen nejvyšší cenové číslo.

Vzorec:Správná auditovaná zobrazení ÷ celkový počet auditovaných zobrazení × 100 %.

Zkontrolujte identifikátor produktu, popis produktu, prodejní cenu, případně jednotkovou cenu, měnu, cenu promoakce, čas zahájení a ukončení promoakce a povinné atributy. V celé datové cestě by se měly používat stabilní identifikátory; aPokyny pro globální číslo obchodní položky GS1je užitečný odkaz, když je kód GTIN součástí hlavního produktu prodejce.

Klasifikujte každou neshodu podle hlavní příčiny:

  • Nesprávná zdrojová data;
  • Nesprávná vazba produktu-k{1}}štítku;
  • Chyba mapování rozhraní;
  • Zpožděná nebo neúspěšná aktualizace;
  • Logická chyba šablony;
  • Chyba plánování propagace;
  • Neoprávněné ruční ovládání.

Pilot by neměl skrývat závažné chyby ve vysokém průměru. Maloobchodník nemusí vyžadovat žádný nevyřešený kritický cenový nesoulad, i když jinak bylo dosaženo cíle číselné přesnosti. Provozní a zákaznické důsledky jsou diskutovány dáleco se stane, když jsou zobrazeny ceny nesprávné.

2. Úspěšnost prvního-pokusu o aktualizaci

Tato metrika ukazuje, kolik štítků obdrží a zobrazí zamýšlený obsah v prvním přenosovém cyklu.

Vzorec:Štítky potvrzeny správně na první pokus ÷ pokus o aktualizaci štítku × 100 %.

Oznamte výsledek podle oddělení, brány, zařízení, modelu štítku a bezdrátové zóny. Výsledek 99,5 % pro celý obchod{1} může stále skrývat mrazicí část fungující na 96 %.

Mezi možné příčiny patří slabé pokrytí, interference, umístění brány, stav baterie, registrace zařízení, zahlcení fronty a firmware štítků. Porovnejte vybranou architekturu s porovnáním webuSítě Bluetooth, Wi-Fi a Sub-GHz ESL.

3. End-to{2}}ukončí čas dokončení aktualizace

Změřte celý obchodní proces, nejen čas potřebný k obnovení zobrazení.

Čas zahájení:Schválenou cenu nebo změnu obsahu uvolní zdrojový systém.

Čas ukončení:Platforma ESL potvrzuje, že na zamýšleném štítku je zobrazen správný obsah.

Zaznamenejte samostatné výsledky pro:

  • Jedna aktualizace produktu;
  • Dávková aktualizace-úrovně oddělení;
  • propagace-celoobchodu;
  • Plánovaná budoucí aktualizace;
  • Vrácení propagace;
  • Nouzová korekce.

Uveďte spíše medián a P95 než pouze průměr. Medián popisuje typickou aktualizaci, zatímco P95 ukazuje čas, během kterého bylo dokončeno 95 % měřených aktualizací. Maximální a všechny poruchy by měly být hlášeny samostatně.

Při nastavování smlouvy SLA rozlišujte backendové zpracování, middleware, vykreslování, řazení do fronty, přenos přes bránu, aktualizaci zobrazení a hlášení o potvrzení. Průvodce poESL obnovovací frekvence a výkon displejemůže podporovat část této analýzy-specifickou pro zobrazení.

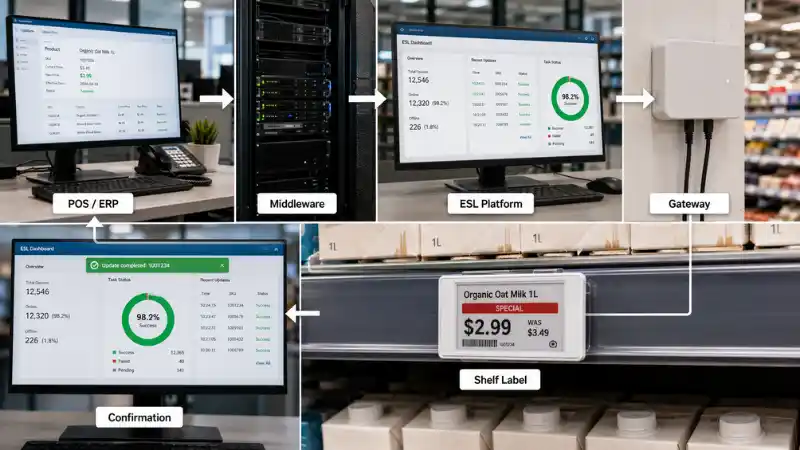

End-to-end electronic shelf label update flow from POS and ERP systems to the shelf display

4. Failed-Update Detection Time

Neúspěšnou aktualizaci, která je viditelná ve frontě výjimek, lze spravovat. Neúspěšná aktualizace, která zůstane neodhalena, vytváří nekontrolované cenové riziko.

Vzorec:Časové razítko upozornění mínus časové razítko, kdy aktualizace nebo zařízení skutečně selhalo.

Otestujte, zda platforma:

  • Identifikuje přesné označení a umístění;
  • Rozlišuje offline zařízení od odmítnutého obsahu nebo chyb integrace;
  • Opakuje se automaticky podle zdokumentovaného pravidla;
  • Eskaluje opakované selhání;
  • Zachovává auditní stopu;
  • Umožňuje obchodu ověřit konečný zobrazený stav.

Použijte známou událost selhání, aby byl k dispozici skutečný čas zahájení. Průvodce odstraňováním problémů proelektronické štítky regálů se neaktualizujímůže pomoci vytvořit realistické kategorie poruch pro pilotní deník.

5. Doba rozlišení výjimky

Změřte dobu od vytvoření incidentu do ověřeného uzavření a nahlaste výsledky podle typu incidentu a vlastníka podpory.

Mezi typické výjimky-na úrovni obchodu patří:

  • Nesprávná vazba produktu;
  • Produkt přesunut do nové police;
  • Poškozený nebo chybějící štítek;
  • upozornění na nízkou baterii;
  • Neúspěšná aktualizace;
  • Nesprávná šablona;
  • Propagace, která neskončila správně.

Oddělte incidenty, které by měl personál obchodu vyřešit, od incidentů vyžadujících centrální IT nebo podporu dodavatele. Vypočítejte medián a dobu rozlišení P95 pro každou třídu. Pokud rutinní úkoly opakovaně vyžadují dodavatele, pilot může technicky fungovat, ale selhat jako škálovatelný provozní model.

6. Čistá úspora práce

Hrubé odstranění práce není správné opatření. Předpisy ESL odstraňují některé činnosti v oblasti papírových{1}}štítků, ale zavádějí monitorování, převazování, šablony, údržbu a práci s výjimkami.

Vzorec:Základní papír-štítek práce minus ESL provozní práce minus výjimka-práce při manipulaci minus zařízení-práce na údržbu.

Zahrnout:

  • Tisk a třídění;
  • Pěší vyhledávání a vyhledávání umístění police;
  • Odstraňování a výměna štítků;
  • Ověřování a přepracování;
  • Kontrola zpráv o výjimkách;
  • Převázání po přesunu produktu;
  • Výměna baterií nebo poškozených zařízení;
  • Správa šablon a uživatelských oprávnění;
  • Zkoumání integračních chyb.

Zaznamenávejte práci podle rolí a oddělení, protože hodina odstraněná z práce v obchodě může být nahrazena dražší hodinou v centrálním IT. Chcete-li získat širší pohled na efekty pracovního postupu, přečtěte si, jak mohou předčasné ukončení platnostizefektivnit maloobchodní operace.

Comparison of manual paper price label workflow and electronic shelf label workflow

7. Úspěšnost integračních transakcí

Pilotní projekt by měl ověřit každé rozhraní, které ovlivňuje regál, včetně POS, ERP, správy informací o produktech, propagace, middlewaru, inventární platformy, skladových systémů a platformy pro správu ESL.

Vzorec:Platné transakce dokončené bez ruční opravy ÷ platné transakce odeslané × 100 %.

Sledujte přijaté, odmítnuté, zpožděné, duplicitní a chybějící transakce. Vysoké procento úspěšnosti nestačí, pokud malý počet záznamů zmizí bez upozornění. Požadavek na přijetí by proto měl zahrnovat nulovou ztrátu tichých dat.

Spusťte jedno řízené přerušení:

  • Pozastavit integrační připojení;
  • Uvolněte několik schválených změn;
  • Obnovte připojení;
  • Ověřte zachování fronty, řazení, deduplikaci, obnovu a konečný stav police.

8. Přesnost vazby-pro{2}}označení produktu

Technicky úspěšná aktualizace je stále chybná, pokud dosáhne nesprávné pozice police.

Vzorec:Správné vazby-umístění-štítku produktu ÷ auditované vazby × 100 %.

Ověřte:

  • Identifikátor štítku je spojen se správným identifikátorem produktu;
  • Umístění systému odpovídá fyzickému umístění;
  • Jsou hlášeny duplicitní a nesvázané štítky;
  • Pohyby produktu se odrážejí správně;
  • Odebrané produkty lze vymazat nebo znovu přiřadit;
  • Zaměstnanci se mohou znovu svázat bez vytváření skrytých duplicitních vztahů.

Zahrňte resetování planogramu a pohyb produktu v pilotu. Statická police ověřuje počáteční instalaci, nikoli probíhající maloobchodní pracovní postup.

9. Čitelnost displeje a úspěšnost úlohy šablony

Čitelnost by měla být testována jako úkol, nikoli posuzovat pouze osobou, která šablonu navrhla.

Požádejte zákazníky nebo zaměstnance, aby identifikovali cenu, produkt, jednotkovou cenu, stav akce, předchozí cenu, čárový kód, QR kód nebo ukazatel personálu z realistických pozic zobrazení. Zahrňte horní a spodní police, jasné osvětlení, oslnění a přeplněná zařízení.

Vzorec:Správně dokončené čtenářské úlohy ÷ počet pokusů × 100 %.

Tam, kde se uvažuje o více zobrazovacích technologiích, srovnáníLCD versus E-štítky na policích s inkoustemmůže pomoci určit, který obsah patří na bateriové-štítky na policích a který obsah vyžaduje větší plně{1}}barevný displej.

10. Stabilita montáže a fyzická odolnost

Sledujte fyzické incidenty během běžného doplňování, čištění, kontaktu se zákazníkem, pohybu vozíku a změn planogramu.

Vzorec:Incidenty související s montáží ÷ nainstalované štítky × 100 % za pilotní období.

Zaznamenejte uvolněné štítky, posuvná zařízení, zlomené svorky, selhání lepidla, poškození nárazem, vystavení vlhkosti, štítky odstraněné zákazníky a opakované problémy na konkrétním zařízení. Neprůměrujte různé typy držáků dohromady. Konečný plán rozmístění by měl schválit konkrétní držák pro každou polici nebo rodinu přípravků.

11. Míra plnění úkolů zaměstnanci

Po běžném školení sledujte, zda zaměstnanci dokážou správně dokončit rutinní úkoly bez pomoci projektového-týmu.

Vzorec:Správné úkoly bez pomoci ÷ přidělené úkoly × 100 %.

Vyzkoušejte, zda zaměstnanci mohou:

  • Svázat a přesunout štítek;
  • Vyměňte poškozené zařízení;
  • Rozpoznat neúspěšnou aktualizaci;
  • Číst a klasifikovat výstrahu;
  • Opravte základní problém s mapováním;
  • Použijte schválenou šablonu;
  • Eskalujte problém s potřebnými důkazy.

Zaznamenejte si čas, typ chyby, požadovanou nápovědu a nejasné instrukce. Zpětná vazba ze školení by měla vést ke změnám v průvodci zaváděním, než aby zůstala jako obecné komentáře.

12. Provozní a finanční dopad

Finanční KPI by mělo používat měřené pilotní vstupy, nikoli generické nároky na úspory.

Ověřit:

  • Čistá změna práce;
  • Tisk a redukce materiálu;
  • Rychlejší provedení propagace;
  • Snížení nákladů na přepracování a{0}}cenový audit;
  • Náklady na brány, štítky, držáky, software, integraci, školení, podporu a náhradní díly;
  • Pracovní zátěž výjimek a údržby;
  • Náklady, které se mohou v řetězci zvýšit.

Použijte stránkyESL ROI kalkulačkajako rámec pak nahraďte výchozí předpoklady ověřenými hodnotami pilota.

Krátký pilotní test nemůže prokázat více-letou výdrž baterie, dlouhodobou{1}}poruchovost hardwaru ani budoucí náklady na podporu. Ty by měly být podpořeny záručními podmínkami, referenčními projekty, servisními závazky a smluvními doklady.



Přidejte bránu kybernetické bezpečnosti a{0}}kontroly přístupu

Platforma ESL může propojit cenové systémy, cloudové služby, brány, mobilní vazební nástroje a sítě obchodů. Pilot by proto měl otestovat řízení a obnovu a také výkon displeje.

Recenze:

  • Uživatelské role a nejnižší{0}}privilegovaný přístup;
  • vícefaktorové ověřování, je-li k dispozici;
  • Ukládání a rotace pověření API;
  • Schvalovací kontroly pro změny cen a šablon;
  • Protokoly auditu pro akce uživatele, systému a zařízení;
  • Segmentace sítě a správa brány;
  • Zálohování, obnovení a odstranění účtu;
  • Ovládací prvky relací pro přístup a podporu-dodavatelů.

TheNIST Cybersecurity Framework 2.0poskytuje obecnou{0}}strukturu řízení rizik, která může IT a týmům správy a řízení pomoci tyto kontroly organizovat. Nejedná se o ESL-specifickou certifikaci.

Cybersecurity and access control review for an electronic shelf label platform



Zátěžové testy by měl zahrnovat každý pilot ESL

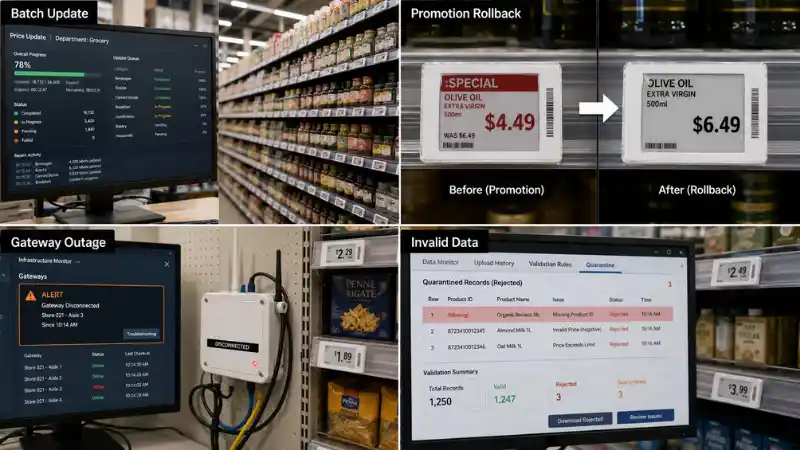

Electronic shelf label pilot stress tests for batch updates promotion rollback gateway outage and invalid data

Velká dávková aktualizace

Uvolněte dávku-pro celé oddělení nebo obchod{1}}a zaznamenejte chování fronty, čas dokončení, opakování, neúspěšné štítky, odezvu platformy a hlášení výjimek.

Začátek a automatický konec promoakce

Ověřte aktivaci i reverzaci. Promoakce, která začne správně, ale nevrátí se na schválenou běžnou cenu, je kritickým selháním.

Nesprávná vazba produktu

Záměrně vytvořte řízenou chybnou vazbu a ověřte, jak rychle ji systém a zaměstnanci odhalí, zachytí, opraví a zdokumentují.

Brána nebo přerušení sítě

Odpojte testovací bránu nebo segment sítě. Potvrďte, že poslední platný E-obrázek inkoustu zůstává viditelný, pokud je to možné, výpadek je hlášen, aktualizace ve frontě jsou zachovány, služba se obnovuje a žádné transakce nejsou duplikovány ani ztraceny.

Neplatný zdroj-Systémový záznam

Odešlete kontrolovaný záznam s chybějícím identifikátorem, neplatným polem ceny nebo nesprávným časem účinnosti. Systém by jej měl odmítnout nebo umístit do karantény, spíše než zobrazovat neúplné informace.

Změna planogramu

Přesuňte produkty a požádejte vyškolené zaměstnance, aby aktualizovali fyzické a digitální vazby. Změřte čas dokončení, přesnost vazby a požadavky na podporu.

Poškozený nebo chybějící štítek

Odstraňte jeden testovací štítek a potvrďte, že personál dokáže identifikovat problém, vybrat náhradní, správně jej svázat, ověřit obsah a uzavřít incident.

Oprávnění a test účtu

Pokuste se provést akci pomocí role, která by neměla mít oprávnění, odeberte testovacího uživatele a ověřte, zda je přístup odvolán a zaprotokolován.



Ilustrativní příklad: Proč může průměr obchodu zavádět

Následující příklad je hypotetický a je zahrnut pouze pro demonstraci analýzy.

Šest-týdenní pilotní projekt pokrývá 1 500 štítků pro potraviny, kosmetiku a mražené potraviny. Úspěšnost-úspěšnosti prvního{5}}pokusu o aktualizaci v celém obchodě je 99,1 %, což se zpočátku zdá přijatelné. Analýza na-úrovni oddělení ukazuje:

Plocha První{0}}úspěšný pokus Hlavní nález
Potraviny 99.8% Stabilní výkon
Kosmetika 99.3% Několik chyb ve vazbě po pohybu planogramu
Mražené potraviny 95.8% Zakryjte slabost a pohyb montáže během doplňování

ESL pilot performance comparison showing weaker update success in the frozen food department

Celkový průměr skrývá oddělení, které není připraveno na zavedení. Správné rozhodnutí není bezpodmínečná cesta. Tým by měl přepracovat umístění brány, schválit jiný držák mrazáku, zopakovat propagaci a testy dávek v dané zóně a ověřit, že se problém neopakuje.

Příklad také ukazuje, proč na klasifikaci chyb záleží. Problém s kosmetickou šablonou s nízkým rizikem{1}} by neměl být považován za neúspěšnou aktualizaci ceny nebo nesprávnou vazbu produktu.



Sestavte rozhodnutí jít, revidovat nebo zastavit

Kritické brány

Zvažte zamezení zavádění, pokud některá z následujících věcí zůstane nevyřešená:

  • Nesprávné prodejní ceny nebo neúspěšné zrušení propagace;
  • Tichá ztráta, duplikace nebo nekontrolované přeskupení cenových transakcí;
  • Neúspěšné aktualizace, které nejsou spolehlivě detekovány;
  • Neoprávněný přístup nebo nedostatečné protokolování auditu;
  • Store workflows, které závisí na opakovaném zásahu dodavatele;
  • Technické provedení, které nemůže podporovat reprezentativní podmínky prodejny.

Ilustrativní pravidlo váženého rozhodnutí

  • Jít:Celkové skóre 85 nebo vyšší, každá kritická brána prošla a vlastníci zavedení a zdroje schváleny.
  • Revidujte a znovu otestujte:Skóre od 70 do 84 nebo opravitelná slabina omezená na definované oddělení, rozhraní, montáž, šablonu nebo tréninkový proces.
  • Zastavit nebo znovu zvážit:Skóre pod 70, nevyřešené kritické selhání nebo obchodní případ, který zůstává závislý na nepodložených předpokladech.

Skóre je pomůcka při rozhodování, nikoli náhrada úsudku. Projekt by neměl kompenzovat selhání cenové-kontroly tím, že bude vysoce hodnotit estetiku nebo spokojenost zaměstnanců.

Retail project team making a go revise or stop decision after an electronic shelf label pilot



Důkazy požadované v závěrečné pilotní zprávě

Závěrečná zpráva by měla obsahovat:

  • Cíl pilotního projektu a prohlášení o rozhodnutí o zavedení;
  • Rozsah obchodu, oddělení, štítku, příslušenství a brány;
  • Architektura systému a integrační mapa;
  • Základní metoda a výsledky;
  • definice KPI, vzorce, prahové hodnoty, váhy a vlastníci;
  • Plán odběru vzorků a důkazy auditu;
  • Výsledky podle oddělení, zóny, zařízení, typu štítku, typu aktualizace a směny;
  • Protokol kritických, velkých a menších poruch;
  • analýza{0}}kořenové příčiny a výsledky opětovného testování;
  • Hodnocení školení a zpětná vazba zaměstnanců;
  • zjištění zabezpečení a kontroly přístupu-;
  • Aktualizované předpoklady nákladů a přínosů;
  • Otevřená rizika, smluvní akce a změny zavádění;
  • Formálně přejděte, upravte nebo zastavte schválení.

Připojte zdrojové důkazy, jako jsou časová razítka, systémové protokoly, auditní listy, snímky obrazovky, fotografie instalace, lístky na podporu, časové studie a záznamy školení.



Co požadovat od dodavatele ESL

Otázka Důkaz k vyžádání Výstražné znamení
Jak se zjišťují neúspěšné aktualizace? Pracovní postup upozornění, pravidla opakování, příklad řídicího panelu, exportovaný protokol událostí Porucha může být odhalena pouze ruční kontrolou police
Jak se systém obnoví po výpadku? Výsledky testů fronty, řazení, deduplikace a obnovy Žádné zdokumentované chování při obnově
Jaké úkoly může provádět personál skladu? Matice rolí, průvodce školením, ukázka pozorovaného úkolu Rutinní změny vyžadují podporu dodavatele
Jak se auditují změny cen? Uživatelský protokol, zdrojový záznam, stav přenosu, potvrzení zobrazení Časové razítko nebo stopa uživatele bez konce-k-konci
Jak se bude pilotní architektura měnit? Uložte archetyp, bránu, software, licencování, podporu a plán zavádění Škálování vyžaduje nedefinovaný redesign
Které předpoklady jsou smluvní? SLA, záruka, reakce na podporu, náhradní dodávky, zabezpečení a podmínky integrace Požadavky na výkon zůstávají neformální

Při porovnávání dodavatelů používejte konzistentní požadavky na důkazy, než se spoléhat pouze na seznam funkcí. Přehled webuporovnávali výrobci elektronických regálových štítkůmůže podporovat počáteční fázi{0}}prověřování trhu, zatímco pilotní projekt by měl vybraný systém ověřit ve vlastním prostředí prodejce.



Časté chyby pilotů

  • Výběr snadné oblasti:Čistá demonstrační ulička může vyloučit podmínky s největší pravděpodobností selhání.
  • Přeskočení základní linie:Bez aktuálních údajů o práci a chybách nelze úspory ověřit.
  • Pouze průměry měření:Celoobchodní-průměry zakrývají zpoždění a slabé zóny.
  • Změna prahových hodnot po zobrazení výsledků:Před testováním musí být schválena kritéria přijetí.
  • Pouze testování hardwaru:Projekt zahrnuje data, integraci, pracovní postup, přístup, připojení, podporu a obnovu.
  • Ignorování zástupných řešení:Neoficiální tabulky a opakované ruční kontroly jsou součástí skutečných provozních nákladů.
  • Příliš předčasný konec:V krátkém testu může chybět obrácení povýšení, změna planogramu, čištění, doplnění, výpadky a rozdíly ve směnách.
  • Považovat vysoké skóre za povolení ignorovat kritická selhání:Některá selhání vyžadují kontrolu bez ohledu na celkový počet bodů.



FAQ

Otázka: Měly by pilotní výsledky ESL používat průměry nebo percentilová měření?

A: Použijte obojí. Medián ukazuje typický výkon, zatímco P95 udává čas, během kterého bylo dokončeno 95 % měřených aktualizací nebo incidentů. Samotné průměry mohou skrýt malý počet závažných zpoždění. Pilotní zpráva by také měla samostatně uvádět maximální hodnoty, neúspěšné transakce a nevyřešené výjimky.

Otázka: Jak by měla být během pilotního projektu ESL auditována přesnost ceny?

Odpověď: Porovnejte zobrazení fyzické police se schváleným zdrojovým záznamem a ověřte identifikátor produktu, prodejní cenu, jednotkovou cenu, kde je požadována, propagační cenu, data účinnosti, měnu a popis produktu. Použijte plnou validaci pro kritické propagační akce, kde je to praktické a stratifikovaný náhodný výběr pro rutinní audity. Výsledky by měly být rozděleny podle oddělení, typu zařízení, velikosti štítku, typu aktualizace, stavu povýšení a bezdrátové zóny.

Otázka: Co by mělo automaticky blokovat zavedení elektronických štítků na police?

Odpověď: Nevyřešená kritická selhání by měla blokovat zavádění, i když je celkové skóre KPI vysoké. Příklady zahrnují nesprávné skladové ceny, neúspěšné zrušení propagačních akcí, tichá ztráta nebo duplikace cenových transakcí, neoprávněné změny cen, selhání, která nejsou spolehlivě detekována, a rutinní pracovní postupy, které nelze dokončit bez opakovaného zásahu dodavatele.

Otázka: Může jeden pilot ESL zastupovat každý obchod v maloobchodním řetězci?

A: Ne vždy. Jeden pilot může být dostačující, když obchody mají podobné rozvržení, vybavení, systémy, objemy aktualizací a provozní procesy. Řetězce s materiálně odlišnými formáty obchodů mohou potřebovat samostatné pilotní archetypy. Kompaktní obchod se smíšeným zbožím, velký supermarket, lékárna a sklad-může mít různá rizika bezdrátového pokrytí, montáže, pracovního postupu a integrace.

Otázka: Kdo by měl vlastnit pilotní KPI ESL?

A: Vlastnictví by mělo být rozděleno podle zdroje důkazů. Maloobchodní provozy mohou vlastnit opatření týkající se práce a pracovních toků, IT může vlastnit výsledky integrace a monitorování, merchandising může schvalovat šablony a propagační chování, finance mohou ověřovat předpoklady nákladů a vedení obchodu může hodnotit dokončení úkolů zaměstnanců. Každý klíčový ukazatel výkonu by měl mít jednoho jmenovaného vlastníka odpovědného za kvalitu dat, schvalování prahových hodnot a konečné odhlášení-.

Otázka: Jak by se měly testovat neúspěšné aktualizace ESL?

Odpověď: Vytvářejte řízené poruchy se známými časy zahájení. Příklady zahrnují odpojení brány, pozastavení integračního připojení, odeslání neplatného zdrojového záznamu, odstranění štítku nebo vytvoření řízené nesprávné vazby. Ověřte načasování výstrah, automatické opakování, klasifikaci výjimek, eskalace, obnovení, protokoly auditu a konečný stav police. Selhání, které je opraveno, ale platforma nikdy nezjistí, by nemělo být považováno za úspěšný test.

Otázka: Jaké důkazy by měl dodavatel ESL poskytnout po pilotu?

Odpověď: Vyžádejte si exportované protokoly událostí, aktualizujte záznamy potvrzení, pravidla opakování, výsledky obnovy integrace, zjištění pokrytí brány, dokumentaci rolí a oprávnění, školicí materiály, závazky podpory, záruční podmínky, doporučení pro náhradní{0}}zařízení a architekturu zavádění pro větší objemy obchodů. Neformální prohlášení by neměla nahrazovat měřitelné důkazy nebo smluvní závazky.

Otázka: Jak může prodejce zjistit, zda jsou úspory práce skutečné?

Odpověď: Měřte čistou změnu práce spíše než jen práci odstraněnou z procesu papírových{0}}štítků. Odečtěte monitorování ESL, zpracování výjimek, převázání, údržbu šablon, výměnu zařízení a dobu podpory IT od základního papírového-pracovního zatížení štítků. Zaznamenávejte hodiny podle rolí a oddělení, protože úspory práce v obchodě mohou být kompenzovány dodatečnou prací pro centrální IT nebo podpůrné týmy.

Otázka: Co by se mělo stát, když jedno oddělení selže, ale celkové skóre pilota projde?

Odpověď: Neschvalujte bezpodmínečné zavedení pouze na základě-průměru celého obchodu. Identifikujte selhání oddělení, klasifikujte hlavní příčinu, opravte problém se sítí, připojením, šablonou, pracovním postupem nebo integrací a zopakujte příslušné testy. Zavádění může v ověřených oblastech pokračovat pouze tehdy, když je plán nasazení jasně odděluje od podmínek, které stále vyžadují nápravu.



Finální Takeaway

Pilotní verze elektronického štítku by měla přinést obhajitelné rozhodnutí o zavedení, nikoli soubor úspěšných aktualizací obrazovky.

Nejsilnější piloti definují úspěch před instalací, porovnávají výsledky s naměřenou základní linií, používají explicitní vzorce a zdroje dat, hlásí výkon ocasu i průměry, testují abnormální podmínky, dokumentují kritická selhání a vyžadují důkazy pro každý nárokovaný přínos.

Když prodejce dokončí tento proces, rozhodnutí o zavedení již nezávisí na prezentaci dodavatele nebo na obecném odhadu úspor. Je podporován vlastními cenovými audity prodejce, systémovými záznamy, časovými studiemi, pracovními postupy prodejen, kontrolami rizik a finančními měřeními.
